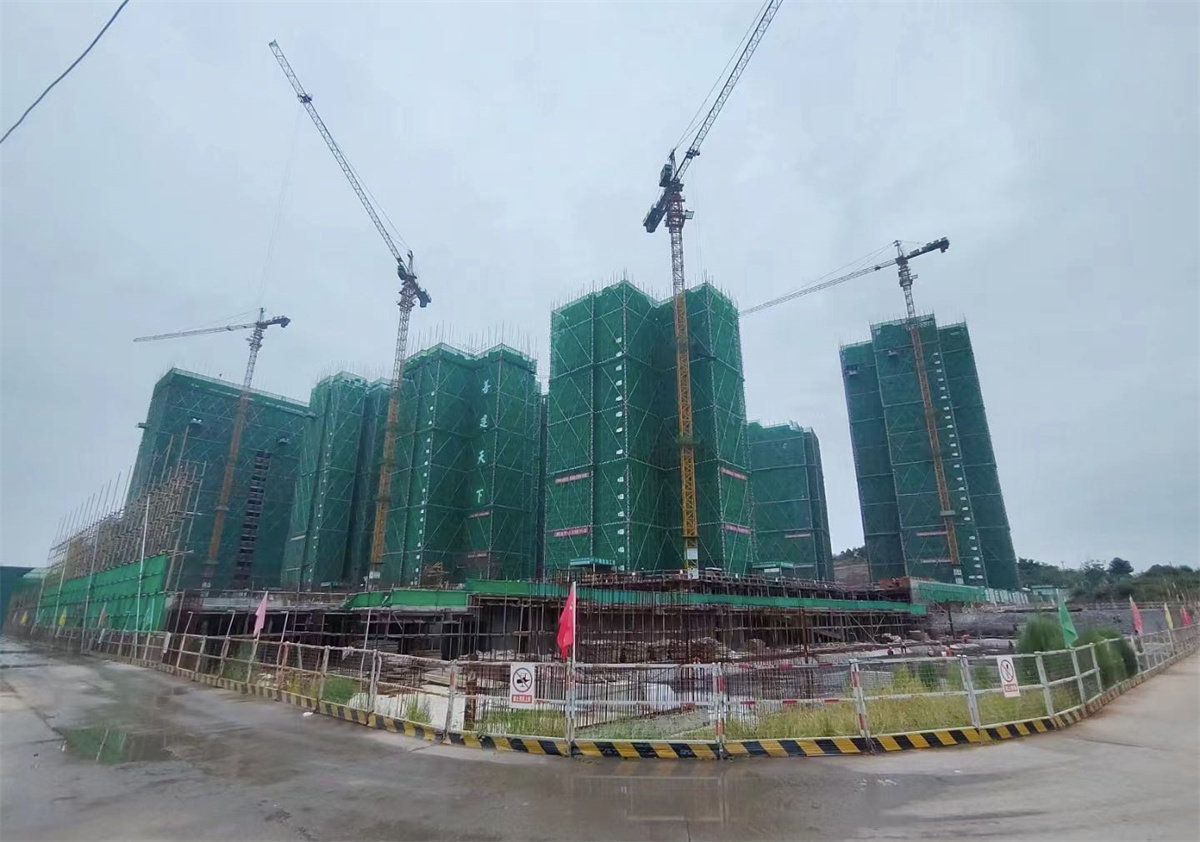

夏天的燥热与酷暑,已被秋雨所遮盖,秋雨的节奏与施工的步调同节拍,悠扬而激昂的曲声传入人心,在冲刺千亿华西的路上伴随,不忘任务,牢记使命,金秋冲刺。
防疫生产两手抓

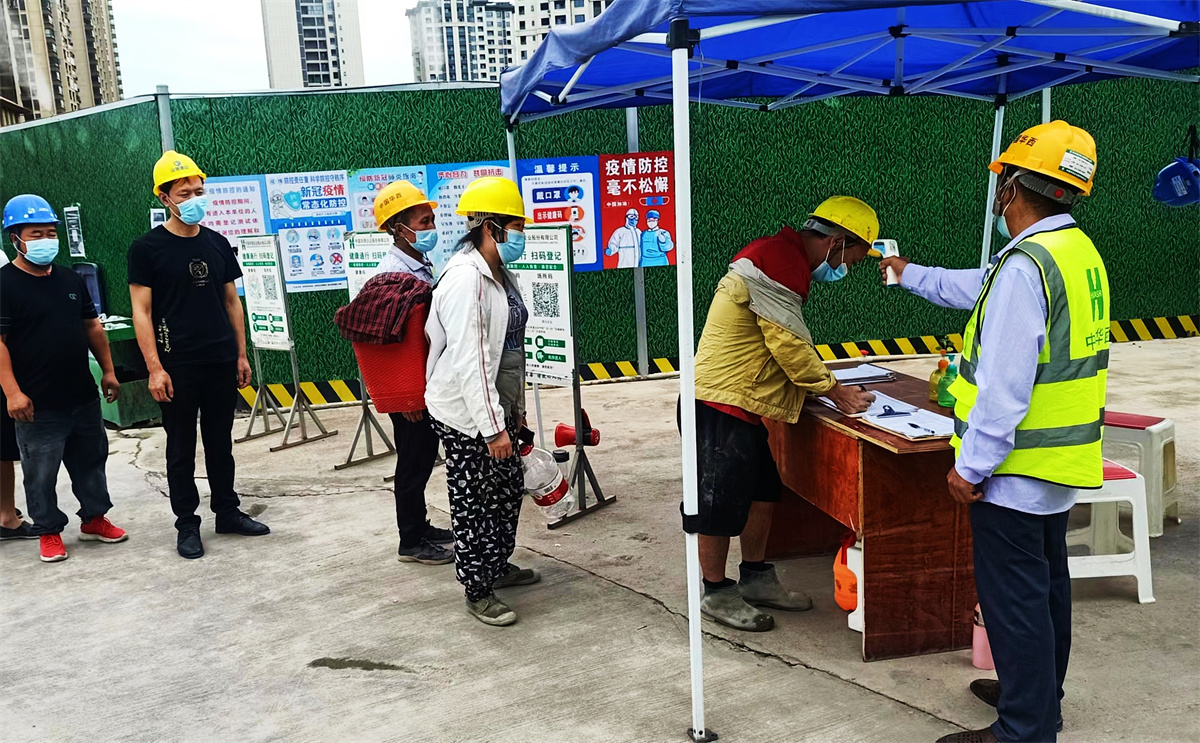

四川振兴基金基地项目位于眉山市天府新区视高街道,受8.25疫情影响较小,但钢筋、模板、砌体、周转材料不能及时供应,针对此情况项目部立即展开“战疫情、保生产”的专项例会,先将现场施工进度情况进行分类:一类重要且急;二类重要但不急;三类急但不重要;四类既不重要又不急。再安排人员对现场钢筋、模板、砌体、周转材料进行盘点,对重要且急的施工部位优先供应,对其他施工部位进行合理的安排,让项目受疫情影响的程度将至最低。
拔丁抽楔促生产
商混站虽处于彭山市,看似未受疫情影响,但混凝土原材料无法正常供应,项目部与商混站负责人积极商讨疫情期间混凝土供应问题。在不懈努力下,商混站同意优先供应混凝土,在疫情期间未出现等料、断料的情况。
在原本进度计划中,保温作为施工的关键节点,为保证此项工作的顺利开展,项目决定在本次疫情的封控期间,提前开展保温材料招标工作。因受疫情封控影响,全员居家隔离,项目负责人逐一与公司负责招标的人员进行联系,说明招标情况,利用PKPM项目管理系统开展招标工作,使招标事宜得到了顺利的开展,确保了项现场施工工作的及时开展。
公司关怀暖人心
疫情期间,公司和分公司时刻关注着项目员工的生活及现场生产情况,为项目想办法、找渠道,确保了项目防疫物资及生活物资的充足;针对受影响的施工节点,提出了建议及优化方案,有效地推进了项目施工进程。
因为疫情,职工们的中秋佳节只能在项目上度过,无法与家人团聚,但在中秋当天公司和分公司领导通过视频连线为项目所有管理人员带来中秋祝福,并对防疫工作和施工情况给予了高度的赞扬。现场负责人表示此佳节因疫情不能圆满,但感谢所有管理人员的坚守,让项目建设更加顺利。
砥砺前行不停歇
成都大部分地区已解除封控,针对疫情后的复工复产,项目部重新倒排工期计划,让施工中的非关键路线立即转化为关键线路,科学合理的清空工期中的自有时差,并对所排工期进行层层交底,并签署工期进度责任书,将责任层层落实。为确保施工进度的顺利开展,提前规划材料需求,立即与供应商联系,确保材料的优先供应。工期虽紧,但项目依然遵循PDCA质量循环管理原则,始终秉持“现场赢市场,用匠心筑精品”,用实际行动彰显华西品质,以过硬的素质、坚定的步伐迈向“千亿华西”。
“真正进步的人决不以‘孤独’、‘进步’为己足,必须负起责任,使大家进步”。项目负责人的话语深刻印在所有项目管理人员的心中,责任在身、使命在心,决胜千亿华西,从我做起!
图/文:严易松
