玉景苑项目位于成都市龙泉驿区成都行政学院片区,为四川省直机关公务员周转性住房。该项目为EPC承包模式,装配率要求达到50%由10栋建筑组成,地下一层,1#-8#楼为高层住宅,23-26层,总建筑面积128516.5㎡,精装交房标准,总工期24个月。该工程于2020年11月5日举行开工典礼。
自项目开工以来,受各级领导密切关注,在项目经理姜波的带领下,玉景苑这个年轻的管理团队以饱满的精气神准备迎接这场挑战。但是一开局,地质情况就给了大家一个下马威,详勘阶段发现项目所处位置刚好在地震断层破碎带上,对项目下一步施工造成了极大影响。技术负责人周丹带领技术、施工团队主动出击,通过多次跟分公司总工陈胜请教、商讨,组织专家论证,确定了关键技术措施,并为确保工程按计划推进,采用了以下一系列新工艺、新技术:
一、基础原设计为旋挖成孔灌注桩,后经优化设计,三栋主楼基础由大直径素混凝土桩(复合地基)替代了旋挖桩;单栋桩基础施工工期缩短工期15天,节约成本150余万元;
二、针对特殊的地质条件,抗浮措施采用了中国建筑西南勘察设计研究院有限公司的“泄水卸压抗浮结构”专利。与传统抗浮锚杆施工相比,缩短了锚杆施工2个月工期以及相关检测、验收的流程。该措施实施成本约200万元。由于EPC项目有总价限制,该措施比传统的抗浮锚杆大幅的节约了项目工程造价,给其他分部分项工程造价腾出了更大的空间;
三、玉景苑项目装配率要求达到50%,目前为分公司在建项目装配率最高的项目。在竖向承重构件及结构梁未采用装配式的前提下,充分提高装配率,使用了预制楼梯、轻质隔墙,免拆模板保温系统。1、楼板保温采用了新工艺、新材料:免拆模板保温系统,替代了叠合板作为装配率的计算项。楼板保温板随主体结构一次性浇筑,减少了装饰阶段楼板保温刚性层的施工工序,优化了层高、楼板荷载。2、使用带有防滑槽的预制楼梯,成型效果好,取消了装饰面层施工。3、使用轻质隔墙板代替传统砌砖、二次结构及抹灰,施工速度快,墙面免抹灰,减少了湿法作业。采用以上技术既能有效控制施工质量,又提高了施工效率,可缩短工期约2个月。由于取消叠合板后,整个建筑的自重降低,设计优化了建筑结构,经测算,可节约成本约430万元;

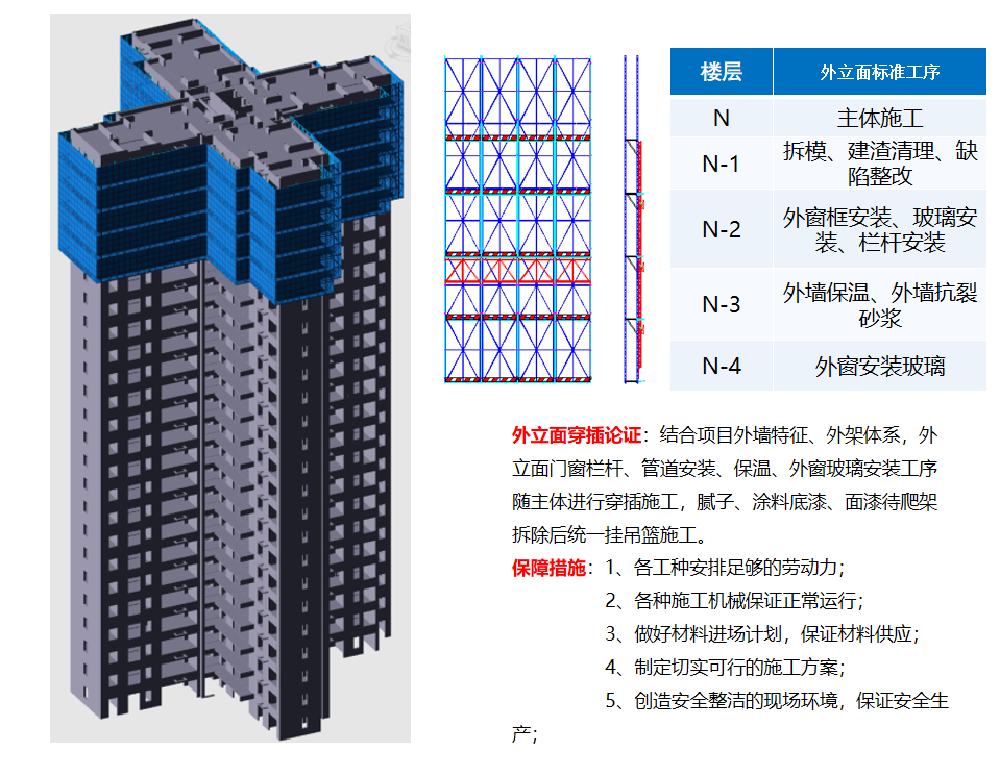

四、为了更好实现总工期24个月的目标,项目组织管理人员走访多个项目学习新技术、新工艺,最终决定采用“铝模+爬架+全穿插施工”的施工工艺。1、外墙在设计阶段优化为全现浇,外墙保温、外窗、阳台栏杆随主体进度同时施工,既缩短了工期,又临边防护永临结合,保障施工安全。2、室内轻质隔墙、精装修在主体阶段提前穿插施工,减少技术间歇时间,实现高效组织,提高整体效率。3、对铝模进行深化设计,将过梁、构造柱、厨卫间反坎、外墙滴水线、门窗企口为随主体一次性浇筑,既保证了成型质量和使用功能,又节约了装饰阶段工期。穿插施工保障工序合理的同时,缩短了整体建造周期约2个月。使用铝模、全钢爬架比传统模板成本增加,围护墙现浇砼需增加费用,但该施工工艺,可以取消外墙抹灰、节约临边防护费用,节约工期,经综合测算,成本需增加约150万元;
玉景苑项目计划在后期施工中采用更多新技术新工艺,如BIM技术、地下室跳仓法施工、薄抹灰工艺等。现阶段项目最大的困难就是时间紧、任务重,尽管未来我们还面临着很大的压力与挑战,但我们有决心和信心,在公司和分公司的带领和支持下,以科技为引领,技术为支撑,创新建造方式,在项目全体员工同心协力的奋斗下,整个团队一定能击鼓奋进、爬坡上行,厌难折冲主动出击,为实现公司的整体目标做出我们的贡献。
文/刘悦 周丹
